整体性耐磨、防尘地坪施工技术

王吉志(黑龙江省建工集团有限责任公司,黑龙江 哈尔滨 150000)

摘 要:耐磨材料选用地面硬化剂材料,该材料由非金属矿物骨料、金属矿物骨料和特殊添加剂组成。耐磨地坪具有表面硬度高、密度大、耐磨、不生灰尘、不易剥离、经济、适用、范围广等优点。整体性耐磨地坪摒弃了传统的混凝土基层与面层分开施工的做法,从而消除了因基层与面层结合不良而导致裂缝和空鼓的质量通病,简化了工序,缩短了施工周期,节约人工费用,在工厂、仓库、跑道、码头等工程中得到越来越广泛的应用。关键词:耐磨材料;地坪;施工

耐磨地坪具有表面硬度高、密度大、耐磨、不生灰尘、不易剥离、经济、适用、范围广等优点。整体性耐磨地坪摒弃了传统的混凝土基层与面层分开施工的做法,从而消除了因基层与面层结合不良而导致裂缝和空鼓的质量通病,简化了工序,缩短了施工周期,节约人工费用,在工厂、仓库、跑道、码头等工程中得到越来越广泛的应用。以下结合实际,重点介绍整体性耐磨、防尘地坪的施工方案。

1 耐磨材料

硬化剂材料分骨料和胶结物两种成分。骨料为砂状,平均粒径 1.5mm,约占总量 60%;胶结物为经处理的高标号水泥,除采用水泥本色外,还有红、黄、绿、灰等多种色彩可供选择。硬化剂骨料成分为天然矿石。系不生锈的非金属性骨料,硬度在莫氏 8 度以上。除天然矿石骨料外,其他水泥、色料等重量不超过总重量的 25%。耐磨材料用量根据材料说明书和设计要求确定。

2 施工机具

除使用随捣随抹混凝土地面的常规机具处,另准备以下机具。

1)泌水工具:橡皮管或真空吸水设备。

2)平整出浆工具:中间灌砂的 Ф150 钢管,长度大于地模宽度 500mm 以上,两端设可转动拉环。

3)墁光机:加拿大生产,底盘为四叶钢片,可通过调整钢片角度(用于较软面层时角度小,用于较硬面层时角度大)压光地面面层。

4)平底胶鞋:混凝土初凝后使用;防水纸质鞋或防水纸袋;面层叶片压光使用。3 施工组织以 500m2/d 为准,除浇倒地面混凝土常规配备的人员外,还需配备以下施工人员:混凝土整平 3 人,耐磨材料运输 2 人,耐磨材料撒布 3 人,墁光机施工 3 人,镘刀修平 3 人。依以上标准,连续不间断施工,6~7 台抹光机及配备相应的人员,可完成 2000m2/d。

4 施工准备

1)地坪下砂石垫层用压路机压实。

2)按设计标高设置模板(钢模板或槽钢),用水准仪随时检测模板标高,对偏差处用楔性块调整。

3)根据规范要求,按纵横轴线分仓分格缝。

4)混凝土所用碎石最大粒径≤30mm,水灰比和坍落度应尽可能小。

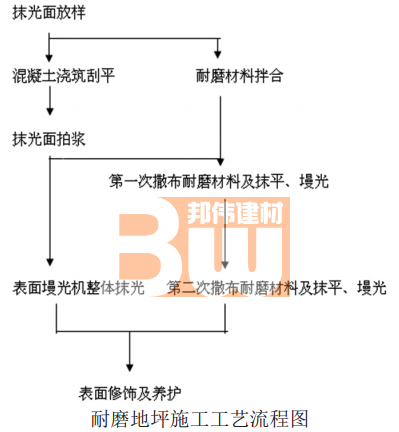

5)混凝土标号不低于 25 号,现场塌落度在 75~100mm 之间。5 工艺流程工艺流程如图所示。(建议找平层施工之前做一层砂浆粘结层,以确保基层与面层结合不良而导致裂缝和空鼓的质量通病)。


6 操作要点

6.1 抹光面放样。

依建筑物结构基准墨线(如墙面+50cm 线),用水准仪在地坪浇筑区域内定出混凝土预定浇筑厚度,设置水平高程标记,并认真复核,控制最大凹凸偏差在 3~5mm 以内。

6.2 混凝土浇筑。

1)混凝土浇筑前洒水使地基处于湿润状态。为减少泌水,应控制水灰比和坍落度,商品混凝土利用溜槽配合人工卸料,不宜采用泵送。

2)混凝土尽可能一次浇筑至标高,局部未达到标高处利用混凝土料补齐并振捣,严禁使用砂浆修补。使用平板振捣器振捣,并用特制的钢滚筒多次反复滚压,柱、边角等部位用木抹拍浆。混凝土刮平后水泥浆浮出表面至少 3mm 厚。

3)混凝土浇筑完毕,采用橡皮管或真空设备除泌水去,重复两次以上后开始耐磨材料施工。耐磨材料施工前,中期作业阶段施工人员应穿平底胶鞋进入,后期作业阶段应穿防水纸质鞋进入。

6.3 第一次撒布耐磨材料及抹平、墁光。

1)耐磨材料撒布的时机随气候、温度、混凝土配合比等因素而变化。撒布过早会使耐磨材料沉入混凝土中而失去效果;撒布太晚混凝土已凝固,会失去粘结力,使耐磨材料无法与其结合而造成剥离。判别耐磨材料撒布时间的方法是脚踩其上,约下沉 5mm 时,即可开始第一次撒布施工。

2)墙、柱、门和模板等边线处水分消失较快,宜优先撒布施工,以防因失水而降低效果。

3)第一次撒布量是全部用量的 2/3,拌合物应均匀落下,不能用力抛而致分离,撒布后即以木抹子抹平。耐磨材料吸收一定的水份后,再用墁刀机碾磨分散并与基层混凝土浆结合在一起。

6.4 第二次撒布耐磨材料及抹平、墁光。

1)第二次撒布时,先用靠尺或平直刮杆衡量水平度,并调整第一次撒布不平处,第二次撒布方向应与第一次垂直。

2)第二次撒布量为全部用量的 1/3,撒布后立即抹平,墁光,并重复墁光机作业至少两次。墁光机作业时应纵横向交错进行,均匀有序,防止材料聚集。边角处用木抹子处理。

3)面层材料硬化至指压稍有下陷时,墁光机的转速及角度应视硬化情况调整,墁光机进行时应纵横交错 3 次以上。

4)耐磨地坪的平整度要求为 2m 见方最大偏差 3~5mm,同标高极高点与极低点的最大偏差不大于 20mm。尽量避免龟裂、脱皮或起砂现象。

6.5 表面修饰及养护。

1)墁光机作业后面层仍存在抹纹较凌乱,为消除抹纹最后采用薄钢抹子对面层进行有序、同向的人工压光,完成修饰工序。

2)耐磨地坪施工 5~6 小时后喷洒养护剂养护,用量为0.2L/m2。或面覆塑料薄膜防止引起开裂。

3)耐磨地坪面层施工完成24 小时后即可拆模,但应注意不得损伤地坪边缘。

4)完工 5~7d 后宜做切割缝,以防不规则龟裂,切割缝间宜为 6~8m(一般根据车间柱距离确定)。切割应统一弹线,以确保切割缝整齐顺直,切割深度应至少为地坪厚度的 1/5,(建议由土建发切割)。填缝材料采用预先成型或切割的弹性树脂等材料,建议使用密封胶。
