1)根据本工法所施工的地面平整、光洁、观感良好,尤其在使用一年以后,更显坚硬如钢板。
2)像其他地面一样(水泥或混凝土地面),使用不同品种的水泥,地面颜色深浅程度有所差异。
3)依本法所施工的地坪较传统混凝土地坪造价较高,在工业厂房地坪中属较高档次一类。
4)高强耐磨地坪分为混凝土基层、混凝土过渡层和耐磨面层三部分,所涉及的材料、机械和工序较多,而且需经水磨机磨光,虽然如此,其施工方法易于掌握,施工速度很快。
2 适用范围
本法适用于大面积室内地坪施工,不宜用于刚度较差的楼板面。由于本地坪具有高强、耐磨、防尘、抗冲击、光洁、平整等优点,特别适用于机械、轮胎制造、橡胶、冶金以及车辆维修等行业的厂、库房地面。
3 工艺原理
高强耐磨层仅有15 mm厚,为将其牢固地附着在过渡层上,必须在过渡层混凝土终凝前完成面层的施工;同时为了便于面层的施工操作,一要严格控制面层拌合料的配合比(尤其是水灰比),二要保证过渡层混凝土处于初凝状态,以防止混凝土陷脚,造成面层拌合料摊铺困难,因此过渡层和面层是一对紧前紧后工序,且其时间间隔须严格限定。
4 工艺流程
1)地坪各构造层见图1,其中过渡层混凝土可根据面层强度及具体设计要求另行确定,但不得低于C30级。2)施工流程:清理混凝土基层,(提前一天)浇水湿润-(提前一天)绑扎过渡层钢筋网-(提前一天)支模-扫浆、贴标-过渡层混凝土的搅拌、摊铺、振捣-提浆机提浆-初凝前后面层t昆凝土的搅拌、摊铺、刮平,磨光机提浆磨光-随后人工压光-终凝前人工二次压光-养护-分格缝切割-水磨石机磨光-分格缝灌缝。
5 施工方法及要点
1)基层清理。
将混凝土垫层上的垃圾、泥土、浮灰等铲除,清理干净,必要时用压力水冲刷基层;局部必要时须凿毛处理,清理好基层应提前一天润水。
2)模板安装。
根据每天完成的工作量(300 m 左右)进行模板安装,先定位弹线,在垫层上用冲击钻打洞,用 l0钢筋植于洞内,固定槽钢([8或[10作模板),保证施工缝顺直,模板面刷隔离剂(模板安装前应刷好,防止污染基层)。
3)过滤层钢筋网绑扎。
基层清理后,进行钢筋网的绑扎,钢筋网应位于过渡层混凝土的中部,钢筋在施工缝处应截断。
4)C35混凝土过渡层施工。
基层刷水灰比0.4~0.5的素水泥浆一遍,马上施工C35混凝土,混凝土采用普通42.5 MPa水泥,中粗砂,粒径1 cm-2 cm石子拌和,坍落度3 cm左右,机械搅拌,人力推车或机动翻斗车运输,2 m刮尺刮平,平板振动器振捣,水平仪控制标高(也可提前贴标控制标高),然后用圆盘提浆机提浆,磨平。
5)面层的铺设。
a.面层混凝土配合比:普通42.5 MPa水泥:金刚砂:增强剂(FNC—nl型高强泵送剂):水=l:1.5:0.05:0.14(重量比)。其中金刚砂按粗:细=2:1(重量)的比例添加,必须严格控制水灰比,外观检查拌和料以手握成团,稍稍出浆,l m高处落地散开为宜。

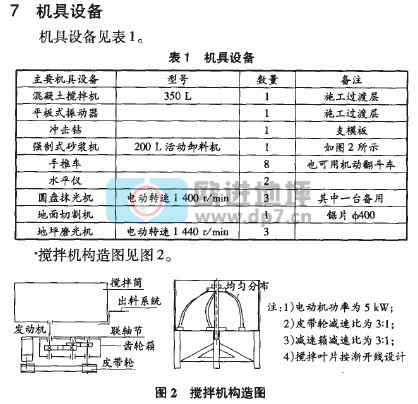

b.拌和:拌和采用0.2 m 强制式砂浆搅拌机,搅拌机可参考“7机具设备”中的示意图加工制作。按骨料,水泥,外加剂,水的顺序依次加入搅拌筒内,每盘可投入150 kg水泥,搅拌必须均匀,搅拌时间不少于2 min。C.摊铺:待C35混凝土初凝前后,立即开始摊铺面层拌和料;并在C35混凝土终凝前,完成第一次人工压光。
用水准仪控制标高,用刮尺刮平,用圆盘提浆机磨平提浆;再用刮尺重新找平,磨光;随后由人工用铁抹子压抹1遍~2遍,待面层混凝土终凝前,再由人工用铁抹子进行第二次压抹(1遍~2遍)。d.养护:施工完成后12 h即可拆模,洒水养护,时间不少于7 d,气温低于5℃(不得低于0 oC时),应覆盖塑料薄膜,草包,保温养护。
e.分格缝(条)的施工:根据气温情况,1O℃ 一l5℃温度下,面层施工完成3 d一4 d即可作切割缝,缝深2.5 cm左右,缝宽不大于4 mm,采用地面切割机进行切割,切割缝必须弹线切割,保证顺直。切割缝一般按6 m×6 m施工,但面层的施工缝处不必作切割,基层混凝土的缝(分格缝,施工缝)必须与面层缝(切割缝或施工缝)对齐。填缝材料根据不同功能要求,可以采用沥青胶泥或环氧胶泥。注意对于地坪经常承受坚硬车轮(比如铁车轮)冲击的区域不得采用切割缝,可参照水磨石地坪界格条的施工方法,镶嵌金属界条(如铜条)。£面层的磨光:面层养护4 d~6 d开始用磨地机磨光,磨光范围用粘土打坝蓄水深度1 cm左右,磨地浆用车运走,磨块采用金刚磨块。
6 面层主要材料
1)材料要求。普通42.5 MPa水泥应符合GB 175-99的规定,面层水泥必须使用同一品种的水泥,不得混用,严禁使用火山灰水泥。
金刚砂骨料必须洁净,未被污染;不得夹有螺旋状颗粒,锈渣或其他杂质,粗骨料粒径一般在2 mm~4 mm,细骨料粒径一般为0.8 mm~2 mm,粒径小于0.5 mm的颗粒不得超过15% ,否则应筛去。金刚砂参考指标:比重3.82~3.87,细度模数3.65 Mx一3.7l Mx,耐磨性0.022 9 g/cm ·40 r)一O.029 4 g/(c ·40 r)。外加剂采用山东省建筑科学研究院混凝土外加剂实验厂生产的FNC—nl高强泵送剂(粉剂),减水率大于10% ,含气率小于4% 。
2)面层每平方米材料用量。面层配合比必须经实验室试配确定。每平方米参考用量:42.5 MPa水泥:23 kg;金刚砂:35 kg;外加剂:1.15 kg。
1)试块留置。
过渡层和面层分别按混凝土和砂浆的要求留置试块,其中面层砂浆应按每1 000 m2至少留置一组试块。
2)强度检测。
分别执行GB 50204-2002混凝土结构工程施工质量验收规范和GB 50203-2002砌体工程施工质量验收规范(有关砂浆部分)。
面层强度不低于M80。
3)成活后的地坪应符合GB 50209-2002建筑地面工程施工质量验收规范的要求,并作到表面平整,光洁,坚硬,完整,无砂眼,分格缝顺直。
