1 彩色耐磨地面的施工工艺
近些年, 随着工业厂房在各个开发区逐步增加, 彩色耐磨地坪的应用也越来越广泛, 该工艺是在原有压光地面基础之上发展而来, 在混凝土初凝之前添加耐磨粉, 压光而成, 区别于民建毛地面的做法, 该工艺有一次成型, 光泽度好, 表层坚硬等优点, 但由于施工面大, 存在易开裂, 后期成品保护困难的缺点。工业厂房跨度和单层面积比较大, 所以在施工过程中将地面分割成若干块进行浇筑, 彩色耐磨粉收面压光在800~1000m2 为宜, 减少由于面积过大造成的收缩裂缝, 成型后各块要进行切割, 留出分格缝。

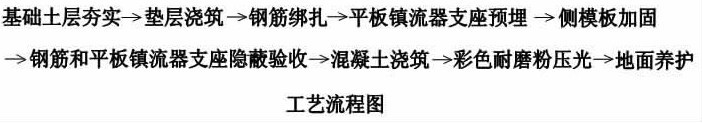

工业厂房的地面一般会在钢结构吊装后进行, 基础土层要夯实,碾压, 垫层施工后进行钢筋绑扎, 根据地面承载力的要求不同, 配筋设计区别很大, 有单层网片筋, 也有双层双向钢筋, 钢筋排布越复杂要求地面混凝土保护层厚度精确程度越高, 该厚度偏大偏小都会造成裂缝产生。由于地面初步收面要使用平板镇流器, 所以要在垫层上固定支座,支座的高度误差决定了地面平整程度, 最后是地面的侧模板支撑, 在钢筋和平板镇流器支座隐蔽验收合格后方可进行混凝土浇筑。在混凝土初凝前进行耐磨粉的压光, 一般压光机收面时间比较长, 大约在6~8 小时, 边角处还需要人工撮面, 温度控制在18~22 度为宜, 彩色耐磨粉含量每平米不低于5 公斤, 厚度不小于3mm, 耐磨粉铺撒不均会导致很强的色差。
彩色耐磨地面是一次成型地面, 所以养护时间应不少于14 天, 表面还要覆盖塑料布, 浇水养护, 同条件试块强度达到75%后方可上人,最好不要堆积荷载, 以免造成应力集中而开裂。彩色耐磨粉有很多种颜色, 绿色和灰色较为常见, 还有红色和黄色, 在分块施工后对接部分会有色差, 所以每次压光机施工顺序、次数尽可能保持一致, 还要严格控制混凝土的坍落度和和易性, 添加剂和含水率过高都会造成颜色不均和裂缝出现。
